守望相助,春暖花开会有时 ——浅谈贵州将军山医院设计特点之通风空调工程
2020-04-21



据极悦平台机电院院长苏平女士介绍:


本次通风空调设计有两大难点:一是要求设计以最快的时间出图,工程以最快的时间完工。所以在设计过程中要充分考虑送排风系统中大量的设备、过滤器、阀门、风口等产品生产厂家是否有库存?现场采购是否满足工期要求?如部分设备供货无法满足工期是否有简化或替代等?


二是在以上不利情况下,通风空调系统要保护医护人员的安全,不能使污染空气进入医生休息区域,要保证医院内的清洁空气流向为:半清洁区至半污染区至污染区。除此以外还要使病房及医生办公室的温度满足医患两方的舒适要求。所以,此次将军山医院设计在通风空调工程设计方面主要有以下三个特点:


一、采暖空调

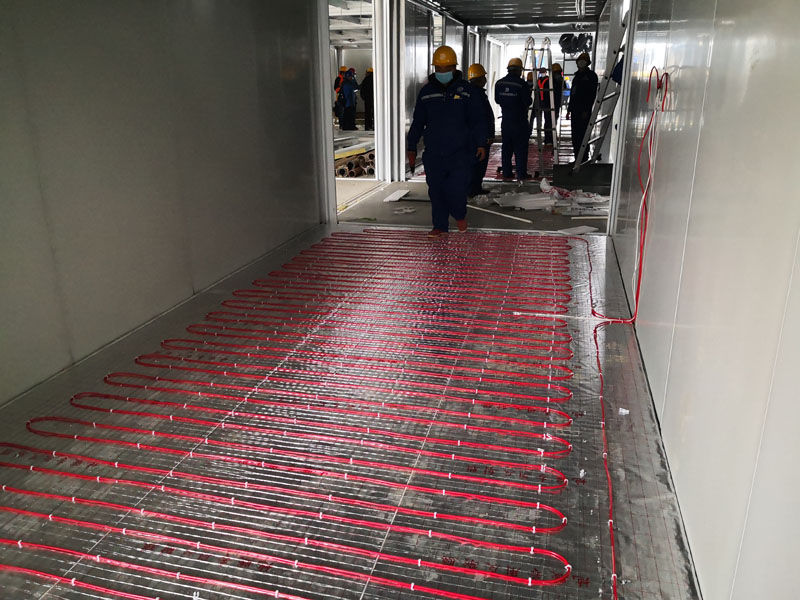

根据新冠病人抵抗力较弱对室内温度要求较高的特点,本次设计病房区域采暖系统采用两套系统解决,一是每间病房均设置带辅助电加热的分体空调,二是在空调器供暖的基础上增设集中暖气片供暖系统。供暖锅炉为节能型燃气冷凝锅炉。







二、送排风系统

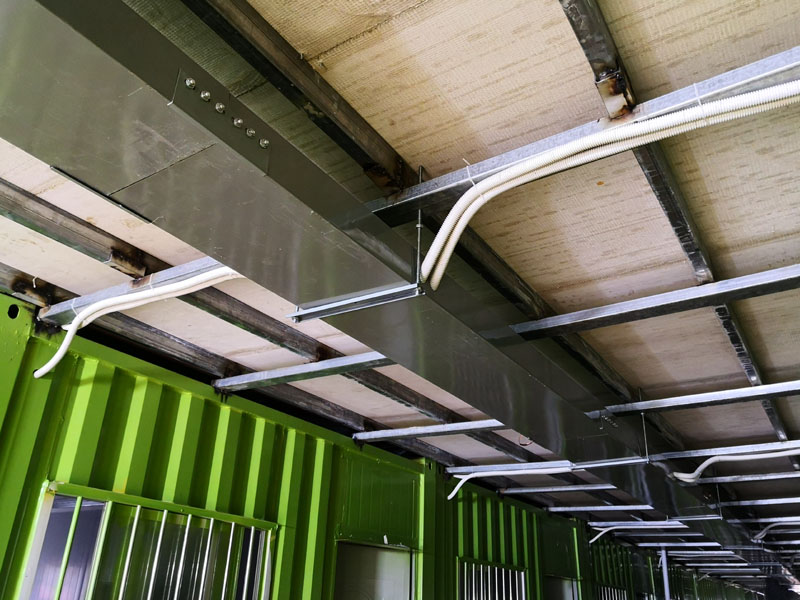

1)系统基于避免空气交叉污染的原则对半清洁区、半污染区、污染区分别设置独立的送排风系统,上述区域之间(相邻)通过满足压差不小于5帕实现空气流向由半清洁区至污染区。对病房、卫生间、污洗间、污物间、病人通道、处置室等处设置以排风系统为主的通风系统(排风量大于送风量)。对医生休息区设置以送风为主的通风系统(送风量大于排风量)。

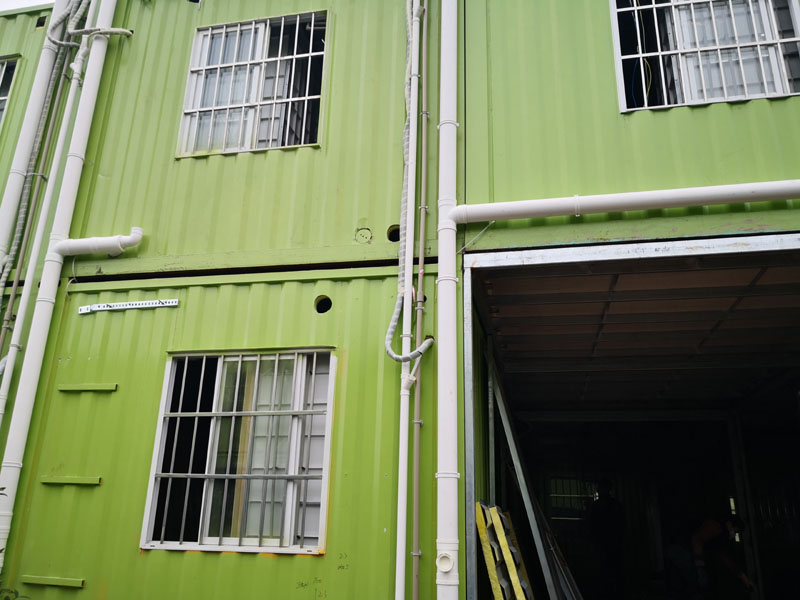

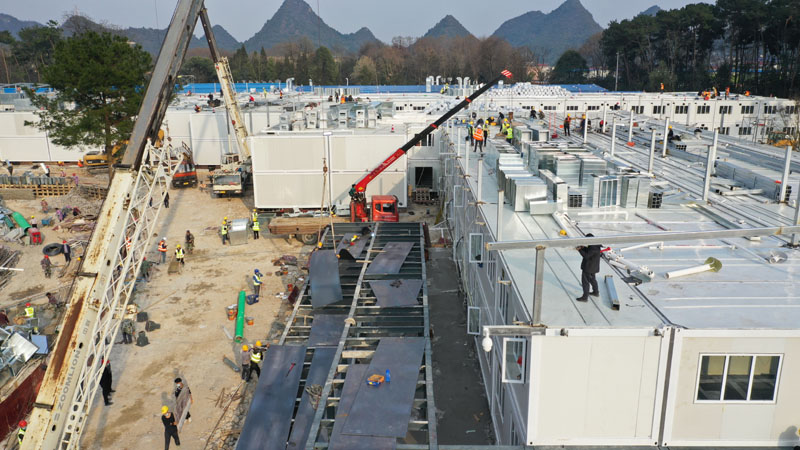

2)考虑到装配式集装箱建筑的特点,针对集装箱建筑防不胜防的漏风状况(箱体与箱体之间,管道穿墙、穿楼板较多等),及由此带来的病房负压调节控制困难的问题,采用适度增大房间通风换气次数、通风系统风机风量风压增大保险系数的措施,以达成相邻区域不下小于5帕的要求。


3)为保证送排风系统连续运行的安全要求,每个送排风系统均设置两台风机,满足互为备用及循环使用的要求。







4)送排风系统均设置粗中高三级过滤器,排风出口均高于屋顶3米以上,且避开常年主导风向,送风系统取风口距离排风口垂直高度均大于6米。


5)充分满足国家卫健委及住建部《新冠肺炎应急救治措施负压病区建筑技术(试行)》的有关规定。病房排风口位于病床下方,单人病房设置一个排风口、双人病房设置两个排风口。病房送风口位于医护人员可能经常站立的位置。







三、消防排烟系统


本次设计虽然为应急建筑,但其消防排烟设施严格执行国家的防火规范要求。对病员通道等有外窗的区域采用自然排烟,对内区医护通道及建筑面积大于50平米的黑房间均设置机械排烟系统。
