守望相助,春暖花开会有时 ——浅谈贵州将军山医院设计特点之结构工程
2020-04-02

像将军山医院这么大规模的医院按照正常情况大概需要2-3个月才能完成设计。医院设计本身就很复杂,本次设计的贵州将军山医院为新冠肺炎传染病医院,在设计难度上远高于普通医院,加之疫情考验,时间要求非常紧,在不到半个月的时间内项目要保质保量的投入一期使用,对整个设计团队而言是一个巨大的考验,我们团队接受了考验,并完成了这次艰巨的任务。在整个设计过程中,我们设计借鉴了火神山、雷神山医院的建设经验,以国家相关规范为基础,因地制宜,从实际出发,在案例参考上得到发扬。

针对此次设计,小编专门采访了各个专业的老总,请各专业老总分别给我们介绍一下将军山医院设计的特点:

据极悦平台结构专业总工程师赖晗先生介绍:

结合工程工期、建筑使用功能及质量要求,本项目大量采用装配式构件、装配式结构(钢结构和成品集装箱)组合而成的整体建筑,同时为配合现场施工工期及装配式建筑安装的特性采用了水泥稳定碎石层的地基处理方案, 将军山医院在结构工程方面有以下两个特点:

(一)、装配式建筑:

1、为满足建筑使用功能要求,医疗区的ICU病房以及生活区的食堂部分采用装配式钢结构形成大空间,内部隔墙采用装配式构件灵活布置,做到标准化、集约化和快速化。

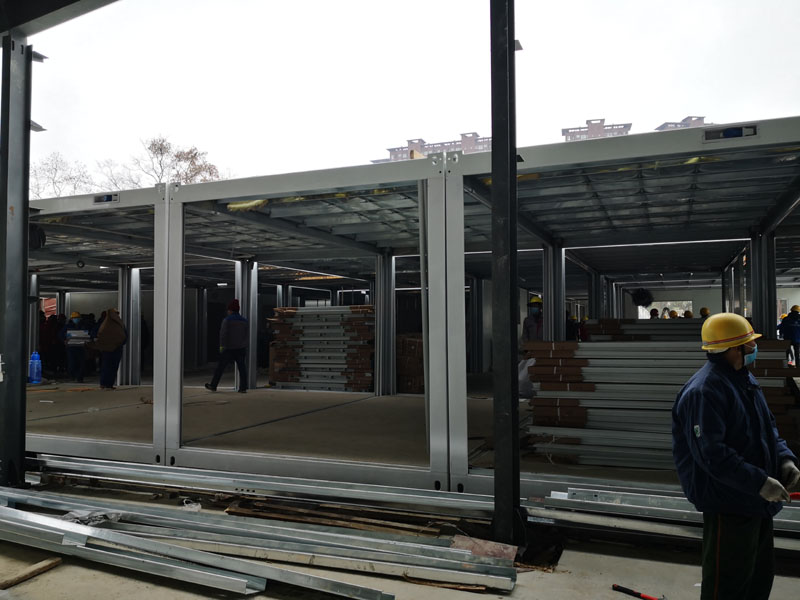

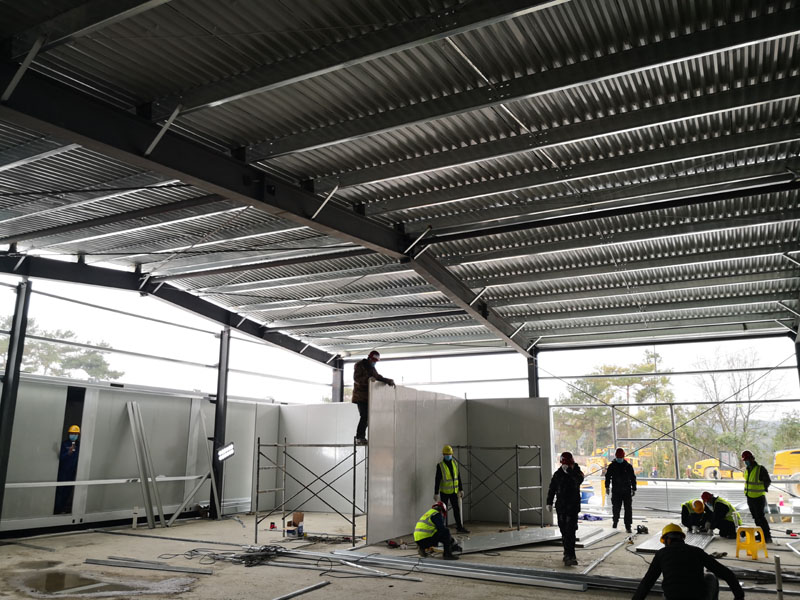

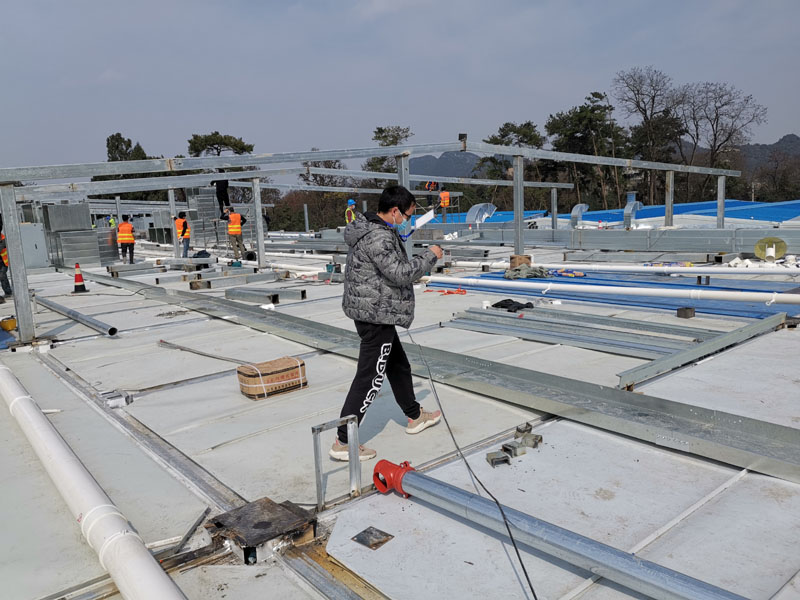

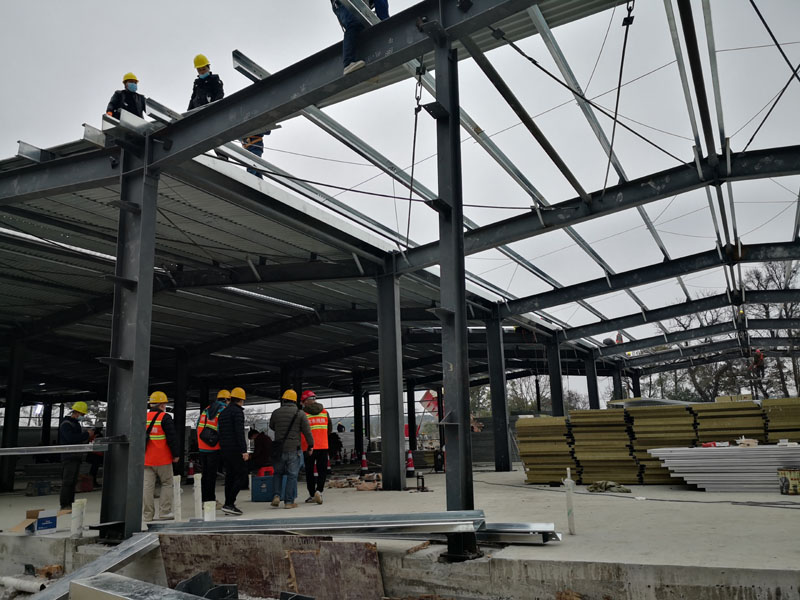

1.1、钢结构是天然的装配式建筑,可将大量现场作业工作转移到工厂进行,在工厂加工制作好建筑用构件和配件(如梁、柱、楼板、墙板、楼梯等),运输到建筑施工现场,符合产业政策,同时也是现代工业化生产方式的代表;

1.2、大量主体钢结构构件在工厂制造,可较好的保证加工质量,减少现场由于不定因素或赶工引起的质量问题;

1.3、采用标准化设计、工厂化生产、装配化施工的方式,现场同步施工基础,各施工流程同步进行,大量的节约了时间。同时,主体结构安装完毕后,不需要进行结构养护即可开始建筑装修、机电安装,即可随主体施工同步进行;

1.4、由于主要钢结构构件在工厂制作,现场装配式安装,对环境影响小,所采用的材料都是可再生型的材料,且产生的建筑垃圾、建筑污水、烟尘很少。本次项目采用钢结构也是一种绿色环保型建筑的应用。

1.5、主体结构采用钢结构,柱跨较大,且层高较大,满足建筑灵活布置的要求,同时也为建筑后期改造预留条件。

1.6、主体结构采用钢结构,维护采用压型钢板,其优点是自重轻,对现场基础承载力要求较低,采用常规浅基础或人工地基处理即可满足要求,可有效节约基础费用和施工时间。

2、病房区采用装配式构件及装配式结构(成品集装箱)组成的装配式建筑,方便了后期建筑构件安装及设备安装,使各工序可交叉作业,缩短整体工期。

3、病房区大量采用成品集装箱拼装而成,为防止病房区集装箱顶新开洞口及集装箱间缝隙的防水封堵在使用过程中出现漏水情况,在修建过程中又在病房区集装箱顶增设轻钢人字形雨棚屋架来防止后期使用过程中的病房区内漏水情况的发生;

4、本项目是装配式构件以及由装配式结构组成的装配式建筑,在整体建筑中的一次应用和探索。

(二)、地基处理:

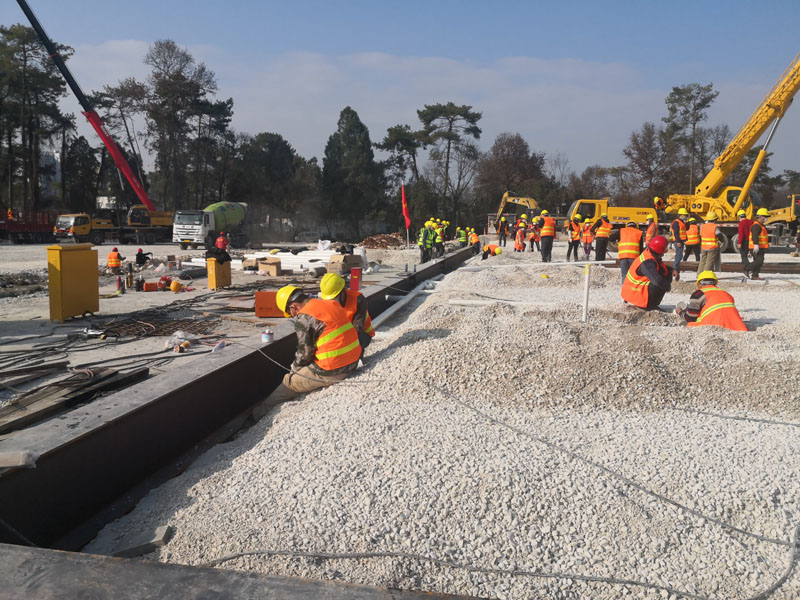

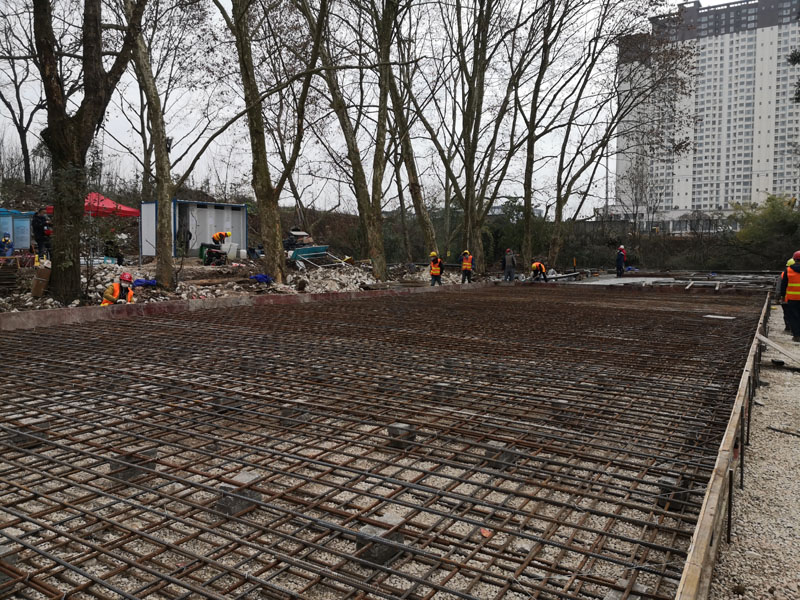

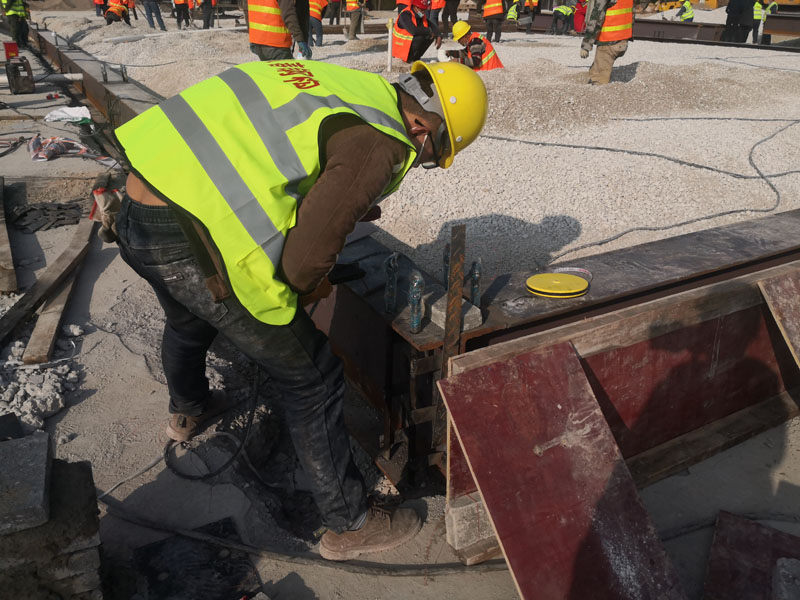

1、水泥稳定碎石层地基处理方法与装配式结构施工工艺及工期可有效配合。

2、前期施工快捷,强度提高快,通过机械压实即可在短期达到5MPa的强度。

3、前期具备一定的柔性,可协调装配式建筑安装的工艺,后期板结性较好,满足装配式建筑的承载力和变形要求,符合应急项目的各工序交叉作业的工程特性。

4、水泥稳定碎石层具备一定隔水性能,结合防渗膜的做法,更好的满足传染病医院对环境保护的要求。
